На Нововоронежской АЭС-2, силами филиала ОАО Энергоспецмонтаж» - МСУ-4 (директор Абраменко Ю.И.), начаты работы по монтажу корпуса реактора первого энергоблока.

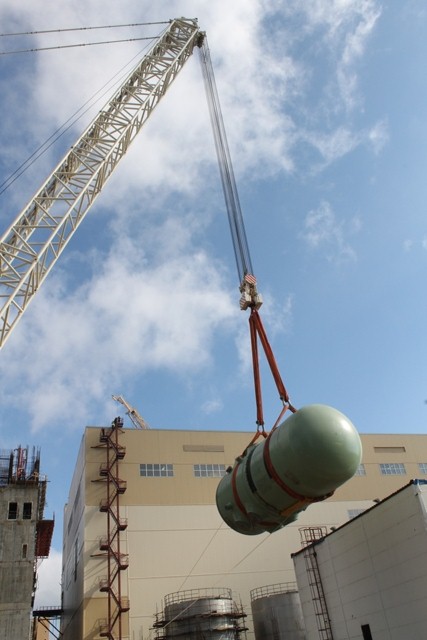

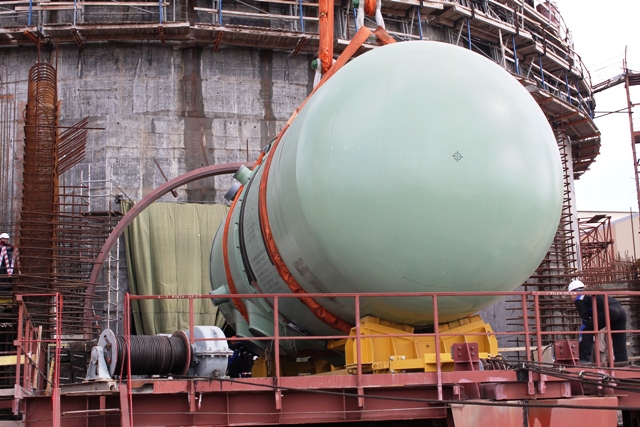

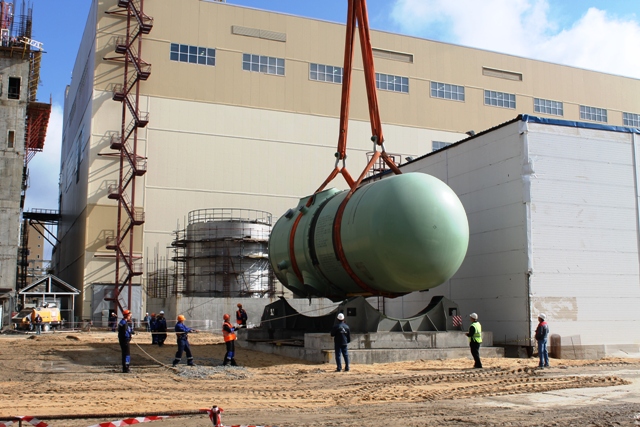

Установка корпуса реактора в проектное положение осуществляется в два этапа. В ходе первого - корпус реактора (вес – более 330 тонн) с помощью крана DEMAG был поднят на транспортный портал, а затем по рельсам на специальных тележках перемещен внутрь гермозоны. Вторым этапом оборудование с помощью полярного крана будет установлено на штатное место – в шахту реактора на отметке +11.10 метров. Далее монтажники приступят к операции по выверке главного разъема корпуса реактора.
Монтаж корпуса реактора – одно из ключевых событий, после которого начинается обратный отсчет до физического пуска энергоблока.
Поставку круглопрядных строп 85тн и такелажных скоб Green Pin с рабочей нагрузкой 300тн на Нововоронежскую АЭС выполнило ООО "УниверсалМетиз".
